BIM安全管理
建立施工安全設施配置模型,準確表達臨邊洞口、高空作業防墜保護措施、現場消防及臨水臨電的安全使用措施等,對危險源及安全死角進行提前排查,對現場施工人員進行三維模擬安全交底。
-
BIM質量管理
通過現場施工情況與BIM模型的比對,能夠提高質量檢查的效率與準確性,進而實現項目質量可控的目標。利用BIM模型融合施工工藝,通過二維碼可視化交底形式,可準確、清晰地向施工人員展示工程高質量要求,提高管理人員及現場工人的質量意識。
-
模板腳手架設計
利用品茗BIM模板腳手架軟件按規范搭設模板腳手架模型,通過驗算后出配模方案及設計圖紙指導現場施工,實現快速智能化方案、高效設計驗算、可視化方案交底、準確工程量統計、精細化施工管理。
-
機電管構件預制化
本項目機電工程量大工期緊,需要提高機電構件預制化,項目將機電深化專業模型分段預制后導出裝配圖,交付下料加工,預拼裝后直接安裝施工,提高施工效率,加快施工進度,并可減少材料浪費。
-
機電管線綜合深化
利用品茗HiBIM機電版軟件,基于深化模型進行三維管線綜合,協調機電管線、結構以及建筑凈高要求,合理分配管線的空間關系,確保空間資源的最大利用率。通過對機電管線的綜合調整,降低設計中的錯誤、疏漏和隱患,解決可能出現的管線沖突和凈高不足等問題,及時發現并有效地規避建筑開孔、構件沖突、保護距離、安裝空間帶來的風險和返工隱患,提高設計質量,減少后續返工。
-
基于BIM的圖紙會審

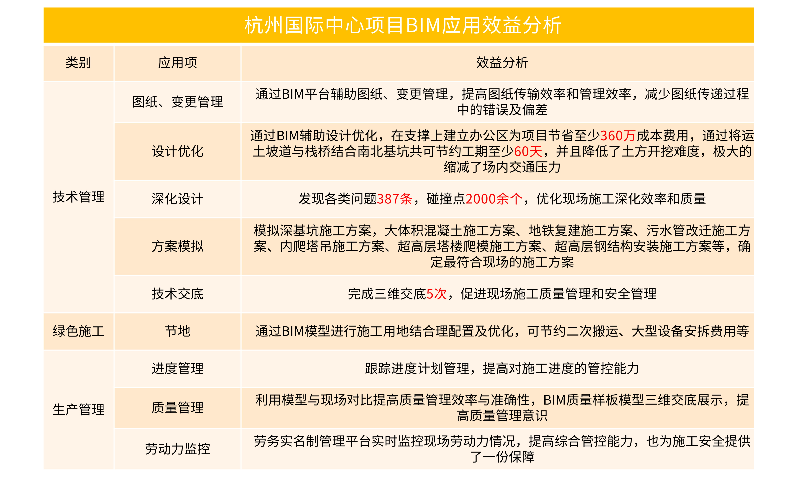

項目針對各專業進行建模,合模后審查圖紙設計合理性及模型碰撞檢查,檢查出不同專業間碰撞、預留預埋等問題共計387條,出具模型核查報告單,并提交業主、設計、監理及咨詢單位,各參建方召開會議解決圖紙問題,根據設計回復及交底,調整生成各專業施工深化模型。
-
各階段平面布置
本項目基坑邊線距離用地紅線約3m,南側毗鄰地鐵站,場地狹小。利用品茗BIM施工策劃軟件。對各施工階段場地布置進行三維可視化模擬展示。并探討驗證,對場地進行合理功能劃分,科學合理統籌規劃。通過BIM模型進行施工用地合理配置及優化,可節約二次搬運、大型設備安拆等費用。
-
出土坡道棧設計優化
考慮到出圖效率,利用品茗BIM軟件模擬將運土坡道與棧橋相結合,將對撐區域局部水平棧橋板修改為坡道,設置牛腿柱及上翻梁,調整局部立柱樁,保證土方車轉彎半徑要求,整體坡度按照1:8設置,在第二道支撐轉彎后,再設置斜坡道到第三道支撐水平面,后期南區棧橋同樣按此優化進行施工。
